  1. Hjem
  2. Bolig og bygg
  3. Bygge- og anleggsprosjekter
  4. Nytorget blir park

Nytorget blir park

Kort fortalt:

  • Vi bygger Nytorget om til parkområde for store og små, for aktiviteter og rekreasjon.
  • Byggetrinn 1: Park opparbeides på nedre torg fra august 2025 til utpå våren 2026.
  • Byggetrinn 2: Plassen mellom St. Petri kirke og Mediebyen er under prosjektering.
  • Byggetrinn 3: Byggestart for park på øvre torg avhenger av hva som skjer med jugend-kvartalet, og må bygget etter Metropolis-prosjektet på Nytorget.
Åpen plass under trær, med sittergrupper, uteservering, en syklist og noen som går.

Om byggeprosjektet

Opparbeidelsen av Nytorget park strekker seg fra Langgata i øst til krysset Bergelandsgata/Hospitalgata i vest.

Nytorget blir park for aktivitet, rekreasjon og kultur. Parken består av Nytorgets nedre og øvre del, som møtes i et område foran St. Petri kirke. Hele området blir bilfritt, med nødvendig unntak for varelevering og utrykningskjøretøy.

Naboer og andre har gitt gode innspill til utforming av parken. Blant innspillene kommunen har tatt med i prosjektet er variert vegetasjon, steder for pauser med medbrakt mat og take-away i området, lekeområder, bruk av gjenbruksmaterialer, rennende vann og gressplener, torg for bruktmarked, og bevaring av eksisterende brosteinsbelegg og historiske fasader.

Den hundre år gamle jugend-muren mellom nedre og øvre torg, med sin majestetiske rekke av trær, har vært en viktig del av Nytorgets identitet, og blir det også i framtiden.

Av hensyn til andre byggeprosjekter langs Nytorget, må parken opparbeides i flere etapper. Etter justerte planer sommeren 2025, bygger vi parken i tre byggetrinn:

Parkens tre byggetrinn

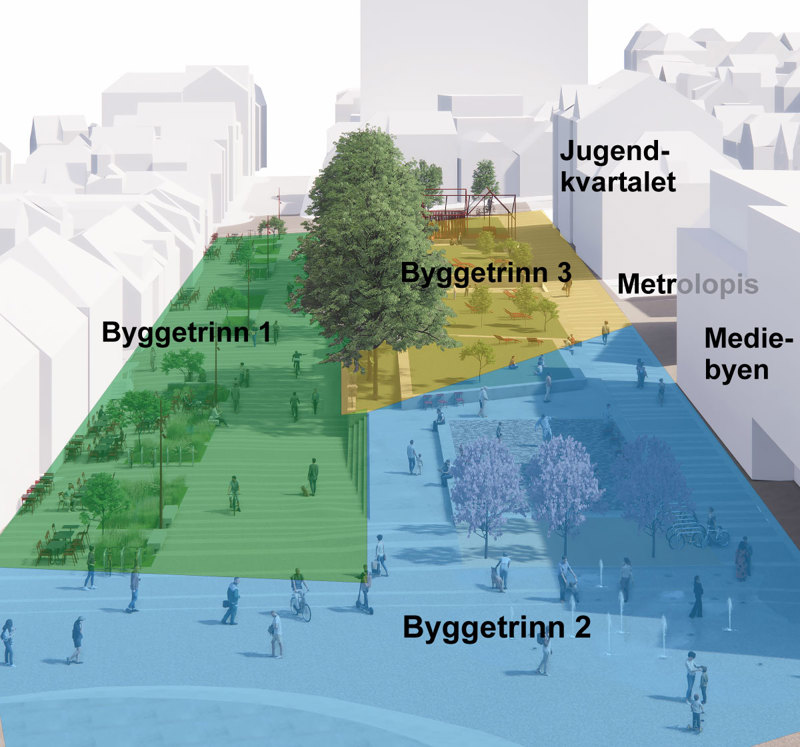

Montasje som viser de tre byggetrinnene.

Nedre del av Nytorget park opparbeides fra august 2025, og skal stå ferdig våren 2026. Vi skal holde adkomsten til butikker og serveringssteder langs anleggsområdet åpent underveis.

Nedre del av Nytorget blir et torg med gode plasser for uteservering, regnbed som tar seg av overvann, mindre trær og annen beplantning. Ei brei trapp avrunder skillet mellom øvre og nedre torg, der disse møtes mot Petrikirka og området for byggetrinn 2.

Langs muren som skiller nedre og øvre del av Nytorget, blir det ferdsel for gående og syklende på vei mellom sentrum og Pedersgata.  Nede i grunnen ligger et anlegg som smelter snø og is. Det vil sikre vann til regnbedene og isfri ferdsel gjennom vinteren.

Flere detaljer ligger i vedtatte forprosjekt fra 2022 og gatebruksplan fra 2024.

Øvrige arealer på Nytorget er rigg– og anleggsområde for arbeidet på nedre torg, og for den private utbyggingen av Mediebyen i Nytorget 1, der det gamle politikammeret og Metropolis lå.

Byggetrinn 2, plassen mellom St. Petri kirke og Mediegården, blir detaljprosjektert fra og med høsten 2025.

Fortauet langs Mediegården må være etablert til åpning av Mediegården rundt midten av 2026. Resten kan opparbeides når utbyggerne av Mediegården ikke lenger trenger området som riggområde, og når parkens byggetrinn 1 er fullført.

Når plassen er opparbeidet, bli dette et stort og åpent rom med plass for mange typer aktiviteter. Petrikirka får plass for arrangementer utendørs.

På den øvre delen av Nytorget er planen å etablere en grønn park for lek og rekreasjon. Budsjettet vil avgjøre om parken får åpent springvann. Trærne på området blir bevart. I tillegg planter vi flere mindre trær og busker.

Detaljprosjektering av byggetrinn 3 starter i løpet av 2025. Tid for byggestart avhenger av framdriften for to andre byggeprosjekter langs øvre del av Nytorget:

  • Jugendkvartalet, i regi av Stavanger utvikling
  • Metropolis, i regi av kommunens utbyggingsavdeling

Etter vedtak i formannskapet i juni 2025 blir omfanget av byggetrinn 2 og 3 noe redusert for å spare penger. Hva innsparingene konkret vil ha å si, avgjøres når byggetrinnene blir lagt fram for politisk behandling.

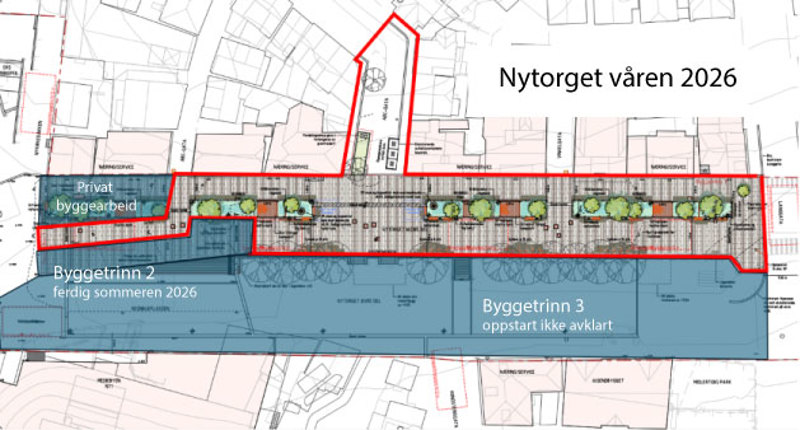

1. Byggetrinn 1: Nedre del av Nytorget

Nedre del av Nytorget park opparbeides fra august 2025, og skal stå ferdig våren 2026. Vi skal holde adkomsten til butikker og serveringssteder langs anleggsområdet åpent underveis.

Nedre del av Nytorget blir et torg med gode plasser for uteservering, regnbed som tar seg av overvann, mindre trær og annen beplantning. Ei brei trapp avrunder skillet mellom øvre og nedre torg, der disse møtes mot Petrikirka og området for byggetrinn 2.

Langs muren som skiller nedre og øvre del av Nytorget, blir det ferdsel for gående og syklende på vei mellom sentrum og Pedersgata.  Nede i grunnen ligger et anlegg som smelter snø og is. Det vil sikre vann til regnbedene og isfri ferdsel gjennom vinteren.

Flere detaljer ligger i vedtatte forprosjekt fra 2022 og gatebruksplan fra 2024.

Øvrige arealer på Nytorget er rigg– og anleggsområde for arbeidet på nedre torg, og for den private utbyggingen av Mediebyen i Nytorget 1, der det gamle politikammeret og Metropolis lå.

2. Byggetrinn 2: Plassen mellom kirka og Mediegården

Byggetrinn 2, plassen mellom St. Petri kirke og Mediegården, blir detaljprosjektert fra og med høsten 2025.

Fortauet langs Mediegården må være etablert til åpning av Mediegården rundt midten av 2026. Resten kan opparbeides når utbyggerne av Mediegården ikke lenger trenger området som riggområde, og når parkens byggetrinn 1 er fullført.

Når plassen er opparbeidet, bli dette et stort og åpent rom med plass for mange typer aktiviteter. Petrikirka får plass for arrangementer utendørs.

3. Byggetrinn 3: Øvre del av Nytorget

På den øvre delen av Nytorget er planen å etablere en grønn park for lek og rekreasjon. Budsjettet vil avgjøre om parken får åpent springvann. Trærne på området blir bevart. I tillegg planter vi flere mindre trær og busker.

Detaljprosjektering av byggetrinn 3 starter i løpet av 2025. Tid for byggestart avhenger av framdriften for to andre byggeprosjekter langs øvre del av Nytorget:

  • Jugendkvartalet, i regi av Stavanger utvikling
  • Metropolis, i regi av kommunens utbyggingsavdeling

Etter vedtak i formannskapet i juni 2025 blir omfanget av byggetrinn 2 og 3 noe redusert for å spare penger. Hva innsparingene konkret vil ha å si, avgjøres når byggetrinnene blir lagt fram for politisk behandling.

Konsekvenser for naboer og trafikk

  • Anleggsarbeid fører med seg støv, støy og trafikk. Vårt mål er å være til å så lite bry som mulig og informere berørte naboer og næringsliv så godt vi kan om det videre arbeidet og endringer i prosjektet.
  • Vi utfører vi ikke støyende arbeid ut over kveldene dersom vi kan unngå det.
  • Både øvre og nedre torg er permanent stengt for biltrafikk.
  • Gående og syklister kan passere på nedre torg mens anleggsarbeidet pågår. Takk for at du følger skilting og tar det rolig forbi butikkene, serveringsstedene og anleggsområdet.
  • Veidekke Bygg sin utbygging av Mediebyen for SVG Property på og rundt Nytorget 1 gir begrenset framkommelighet og parkering for biler i Brødregata og Bergelandsgata.

Andre prosjekter på Nytorget

Flere byggeprosjekter rundt Nytorget påvirker framdriften for byggingen av parken:

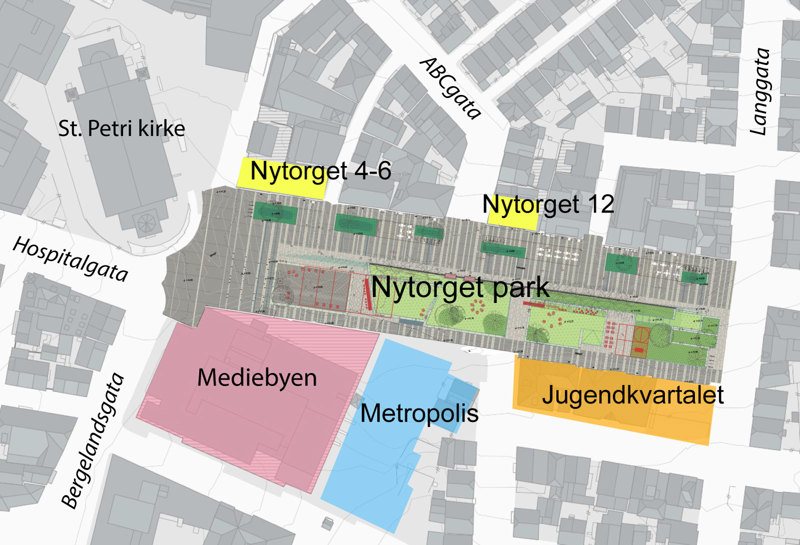

Kart som viser ulike byggeprosjekter rundt Nytorget.

  • Mediebyen bruker deler av parken som anleggsområde.
  • Metropolis må bygges før øvre del av parken blir etablert.
  • Jugendkvartalet, i regi av Stavanger utvikling, må finne sin løsning før øvre del av parken blir etablert.
  • Pedersgata Utvikling skal totalrenovere Nytorget 4-6 og 12. Delene av parkens byggetrinn 1 og 2 som ligger tett på disse eiendommene, blir trolig ikke ferdigstilt før renoveringen.

Politiske saker om Nytorget

Se oversikt over politiske saker om parken på Nytorget. Lenken går til et søkeresultat i e-innsyn. Søk gjerne selv, om du ikke finner det du leter etter.

Nytorgets historie

Nytorget har gjennom 170 år vært plass for hester og handel, kommunens materiallager, åsted for folkemøter og konserter, rutebilstasjon, planlagt gate for sporveistrafikk, trafikkert vei og parkeringsområde.

Lær mer om historien på Stavanger byarkiv sin nettutstilling om Nytorget.

Fire gamle bilder i collage. Ett viser åpen plass med hester i, folk og kirke i 1899, ett er et eldre kart over torget, ett viser et stort plankegjerde langs grusvei mot kirka i 1920 og ett viser busser parkert på Nytorget i 1959.
