- Kommunen legger nye avløpsrør i gater rundt Lervig, Emmaus og Midjord.
- Arbeidet starter i Midjord-området vinteren 2025-2026.
- Vi skiller overvann fra kloakkvann i avløpsnettet (separerer avløpsvannet).
- Dette gir bedre rensing av kloakken og mindre fare for å få avløpsvann inn i kjellere når det kommer skybrudd.
Vi legger nye avløpsledninger i Østre bydel
Kort fortalt:

Om anleggsprosjektet
Deler av avløpsnettet øst på Storhaug bygges om i gater rundt Lervig, Emmaus og på Midjord.
Ved mye nedbør er det vanskelig for avløpsnettet å håndtere både overvann og spillvann (kloakk). Store nedbørmengder over kort tid kan derfor føre til forurensende utslipp og lede kloakkvann tilbake til kjellere. Derfor legger vi nye rør og separerer overvannet og spillvannet.
Tidligere har kommunen bygget ny pumpestasjon, som ligger i bygget til Varmen brannstasjon, og lagt nye avløpsledninger fra stasjonen. Dermed kan overvann fra det separerte avløpsnettet sendes ut på dypt vann i Gandsfjorden, mens kloakken pumpes videre til IVARs renseanlegg i Mekjarvik. Denne løsningen bidrar også til at kloakken blir lettere å rense.
Etapper i arbeidet

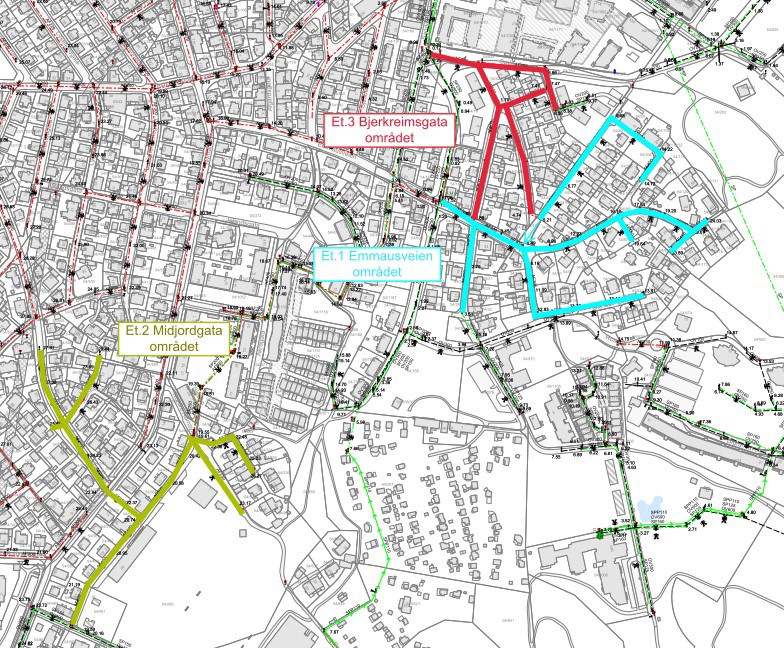

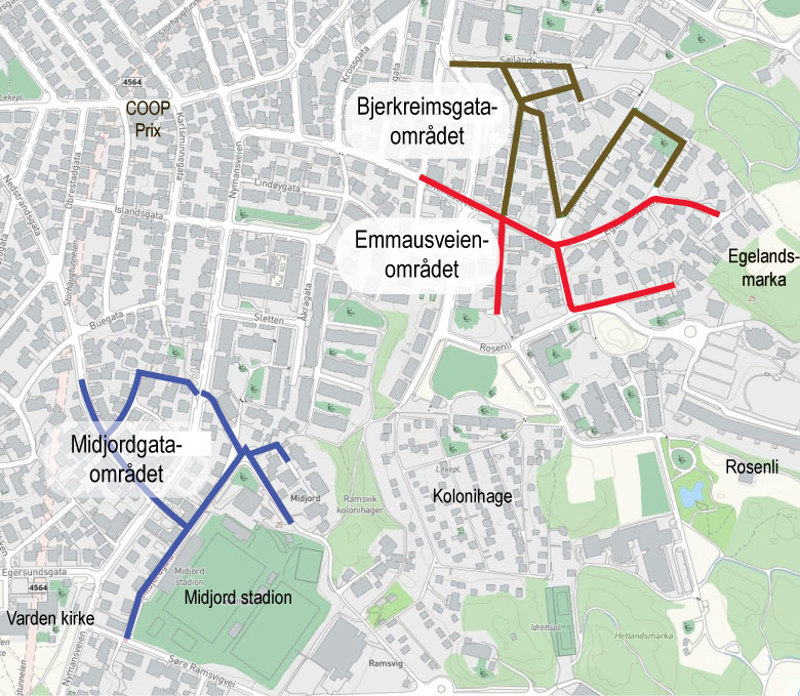

Arbeidet vil skje i tre etapper, slik kartet ovenfor viser.
Etappe 1: Emmausveien-området (oppstart ikke fastsatt)
Omfatter deler av Emmausveien, deler av Egelandsveien, Ole Blix gate og Bjerkreimsgata. Totalt ca. 400 meter
Oppstart blir avklart når finansieringen er på plass i kommunens budsjett.
Etappe 2: Midjordgata-området (oppstart vinteren 2025 – 2026)
Omfatter Midjordgata, Nordre Ramsvigvei, Horjegata, Nedstrandsgata, Idsegata og en liten del av sletten. Totalt ca. 750 meter.
Oppstart vinteren 2025 – 2026.
Etappe 3: Bjerkreimsgata-området (oppstart ikke fastsatt)
Omfatter Bjerkreimsgata, Søilandsgate, Syreveien, Koparviksgata, Boktrykker Dreyers gate og deler av Egelandsveien.Totalt ca. 650 meter.
Oppstart blir avklart når finansieringen er på plass i kommunens budsjett.
Konsekvenser for nabolaget og trafikken
Anleggsarbeid vil kunne føre med seg noen ulemper, som støv, støy, anleggstrafikk og begrenset tilgjengelighet for beboere og deres gjester.
Arbeidet som pågår i mai og juni 2025, med innmålinger og grunnstudier, vil medføre lite ulemper for nabolaget.
Anleggsarbeidet vil påvirke både biltrafikken, syklister og gående. Takk for at du følger skiltingen og kjører forsiktig nær anleggsområdene!
Informasjon til nabolaget
Kommunen deler viktig informasjon om arbeidet via SMS og e-post til mobiltelefoner som er registrert på berørte adresser nær studieområdet.
Hvis du ikke har mottatt slike varsler, men ønsker å motta dem, kan du kontakte prosjektlederen. Se kontaktinformasjon nederst på siden.
