  4. Nytt VA anlegg Furrasgate

Nytt vann- og avløpsanlegg i  Furrasgate med sidegater

Kort fortalt

  • Vann og avløpsnettet i Furrasgate og tilliggende sidegater er svært gammelt og må skiftes ut.
  • Arbeidet vil påvirke trafikken i området der vi jobber, både for deg som kjører, går og sykler.
  • Vi starter første av fire etapper høsten 2026. Hver etappe tar ca. ett år.



Om anleggsarbeidet

Vann- og avløpsanlegget i Furrasgate og område rundt er gammelt og slitt. Noen av ledningene er faktisk fra 1800-tallet! I dag har vi stadige utfordringer med vannlekkasjer, avløpsforhold og tilbakeslag fra kloakken i området.

For å sikre trygg vannforsyning og redusere lekkasjer må vi legge nye rør. Vi legger også ny overvannsledning og separerer avløpet. Det gir bedre kapasitet i avløpsnettet og mer effektiv rensing av kloakken ved renseanlegget. Når ledningene er skiftet ut reetableres gatene slik de er i dag, med noen mindre justeringer på fortauene.

Vi starter arbeidet høsten 2026

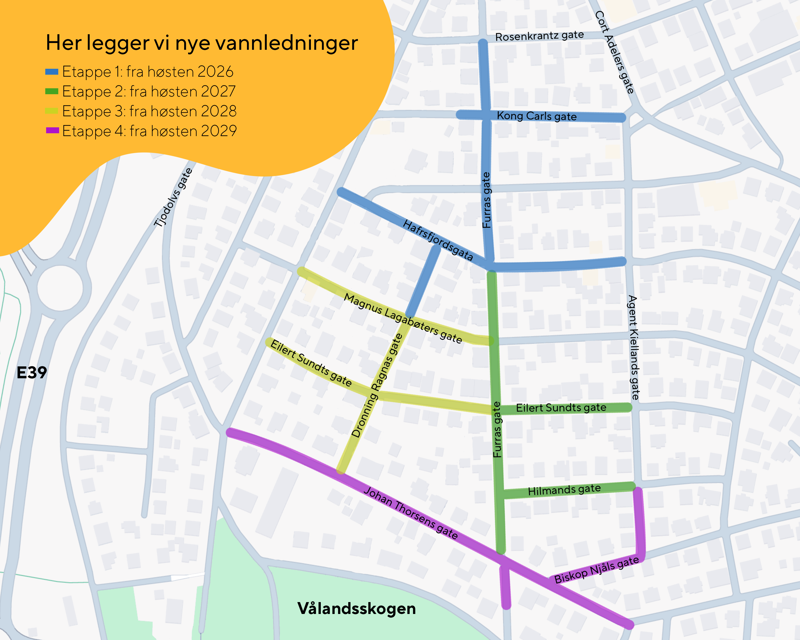

Vi har fordelt anleggsarbeidet i fire etapper. Kartet under viser hvilke veier vi arbeider i fram til vi er ferdige med prosjektet i 2030.

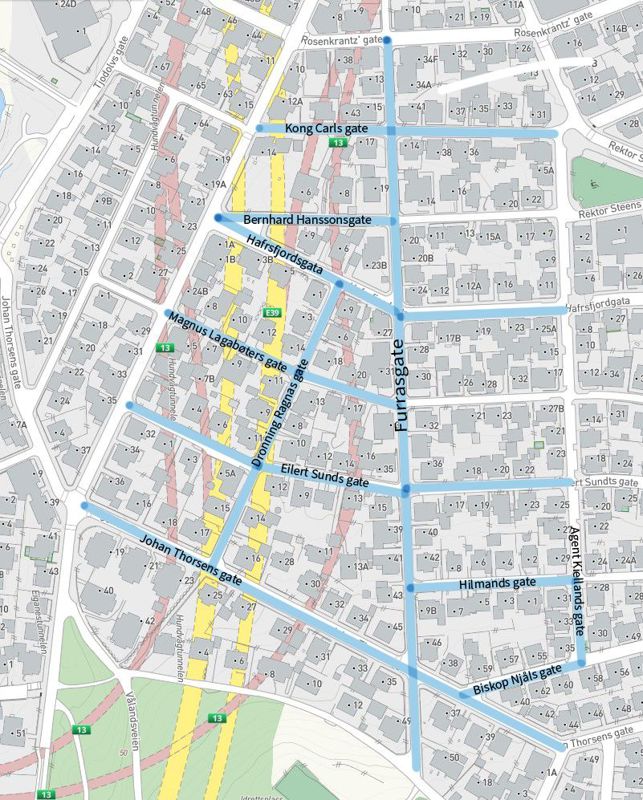

Kart over anleggsarbeidet i Furrasgate og sidegater
Trykk på kartet for å forstørre det.

Forventet anleggsperiode: fra høsten 2026 til sommeren 2027

Vi starter arbeidet i nordre del av Furrasgate. I tillegg skal vi legge nye vannledninger i Kong Carls gate, Hafrsfjordgata og nordre del av Dronning Ragnas Gate.

Den første etappen er total ca. 450m, og byggetiden vil ta ca. ett år.

Forventet anleggsperiode: fra høsten 2027 til sommeren 2028

Andre etappe jobber vi i den sørligste delen av Furrasgate, i tillegg til en del av sidegatene Eilert Sunds gate og Hilmands gate.

Den andre etappen er total ca. 450m, og byggetiden vil ta ca. ett år.

Forventet anleggsperiode: fra høsten 2028 til sommeren 2029

I den tredje etappen arbeider vi i sidegatene Magnus Lagabøters gate, Eilert Sundts gate og sørligste del av Dronning Ragnas gate.

Totalt er dette ca. 450 meter og vi forventer å bruke ett år på arbeidet.

Forventet anleggsperiode: fra høsten 2026 til sommeren 2027

Siste del av prosjektet skifter vi vannledninger i Johan Thorsens gate, Biskop Njåls gate og Agent Kiellands gate.

Det er totalt ca 450 meter vei og vi forventer arbeidet vil ta rundt ett år.

1. Etappe 1

Forventet anleggsperiode: fra høsten 2026 til sommeren 2027

Vi starter arbeidet i nordre del av Furrasgate. I tillegg skal vi legge nye vannledninger i Kong Carls gate, Hafrsfjordgata og nordre del av Dronning Ragnas Gate.

Den første etappen er total ca. 450m, og byggetiden vil ta ca. ett år.

2. Etappe 2

Forventet anleggsperiode: fra høsten 2027 til sommeren 2028

Andre etappe jobber vi i den sørligste delen av Furrasgate, i tillegg til en del av sidegatene Eilert Sunds gate og Hilmands gate.

Den andre etappen er total ca. 450m, og byggetiden vil ta ca. ett år.

3. Etappe 3

Forventet anleggsperiode: fra høsten 2028 til sommeren 2029

I den tredje etappen arbeider vi i sidegatene Magnus Lagabøters gate, Eilert Sundts gate og sørligste del av Dronning Ragnas gate.

Totalt er dette ca. 450 meter og vi forventer å bruke ett år på arbeidet.

4. Etappe 4

Forventet anleggsperiode: fra høsten 2026 til sommeren 2027

Siste del av prosjektet skifter vi vannledninger i Johan Thorsens gate, Biskop Njåls gate og Agent Kiellands gate.

Det er totalt ca 450 meter vei og vi forventer arbeidet vil ta rundt ett år.



Konsekvenser for nabolaget

Anleggsarbeid fører ofte med seg noen ulemper for nabolaget. Det kan være støv, støy, anleggstrafikk og begrenset tilgjengelighet for beboere og deres gjester.

Vi vil så langt det er mulig sørge for at beboerne har adkomst til eiendommene, men i perioder blir det ikke mulig å kjøre med bil til boligene. Når vi må stenge en adkomst til enkelte eiendommer, kontakter vi beboerne i forkant.

Er det fjell i grunnen, må vi sprenge eller meisle. Dette vil gi ekstra støy.

Vanlig arbeidstid er fra klokka 07.00 til 15.00.  Kveldsarbeid kan forekomme.

Vannforsyning til noen boliger

Boliger som er knyttet til vannledninger som skal skiftes ut, vil få midlertidig vannforsyning i anleggsperioden. Det betyr at vi legger en vannledning på bakken som vi kobler til inne i boligen. En rørlegger tar kontakt med de husstandene dette gjelder for å få tilgang til boligen.

Konsekvenser for trafikken

Der vi jobber og graver må vi dessverre stenge veien for bilister, syklister og gående. Omkjøring og ny rute blir skiltet.

Takk for at du holder avstand til anleggsmaskiner og følger skiltingen i området. Det er forbudt å gå innenfor byggegjerder. Vi vil gjøre det vi kan for å være til så lite bry som mulig.

Har du spørsmål?

Kommunen sender viktig informasjon om anleggsarbeid i sms-meldinger til mobiltelefoner som er registrert på de nærmeste berørte adressene i anleggsområdet. Hvis du ikke har fått sms-informasjon, men ønsker oppdateringer om dette arbeidet, kontakt prosjektlederen. Se kontaktinformasjon nederst på siden.

Kontaktinformasjon

Kine Homleid Johansen

Prosjektleder

Mobil:
928 63 654
